深圳不少工厂的中央空调运行时间长,电费也是一笔长期支出。老板通常能看出系统有节能空间,却拿不准前期要花多少钱、改造后怎么核算效果,也担心施工打乱生产。不少企业因此会了解深圳中央空调合同能源管理。这个模式能不能采用,最终要看设备状况、能耗数据和合同条件。
合同能源管理简称EMC。企业和节能服务方先约定改造内容、节能量怎么算、费用或收益怎样结算,再按合同完成能耗诊断、系统改造和效果验证。
根据合作方式不同,节能服务方可能承担全部或部分前期投入,再从双方确认的节能收益中回收投资并取得服务收益。谁出资、设备归谁、收益怎么结算,都应写进合同。

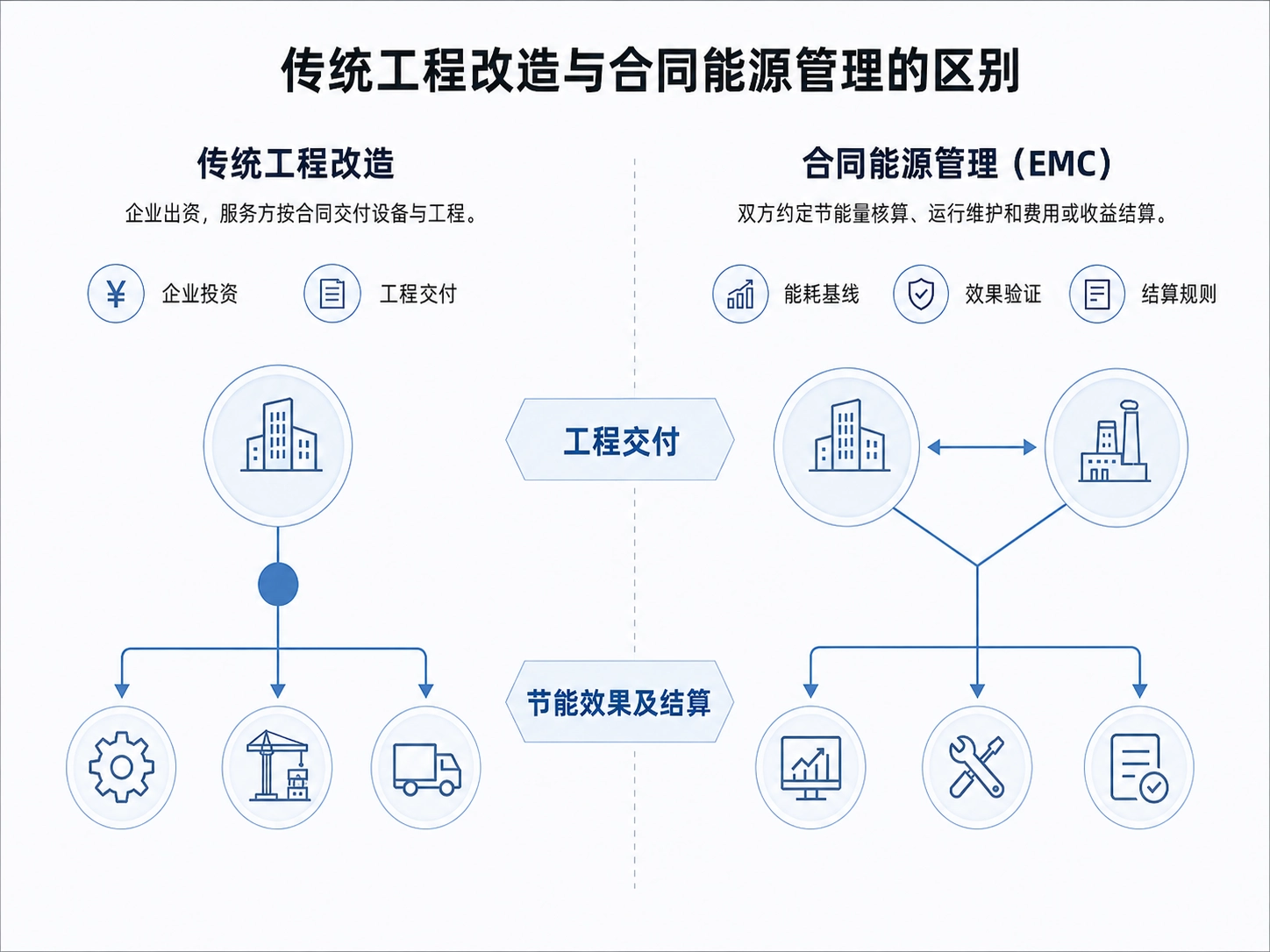

普通工程项目一般由企业出资,服务方按约定交付设备和工程。EMC把节能效果也放进合作关系,双方需要提前写清能耗基线、节能量核算、运行维护和收益结算。更换设备只是项目的一部分,前期资金由谁承担也不能一概写成“零投入”。

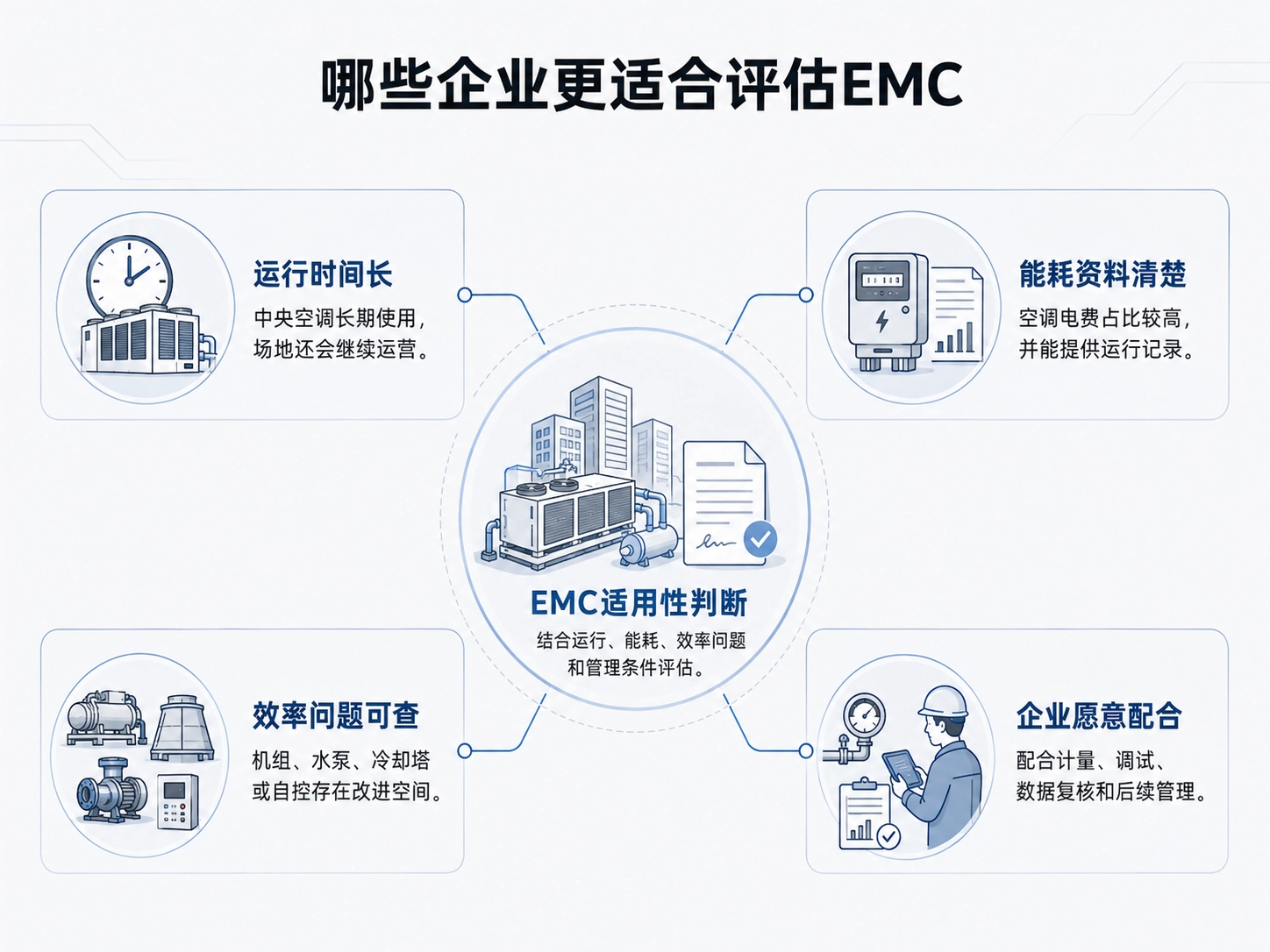

生产厂房、工业园区和办公楼都有可能采用EMC。评估深圳中央空调合同能源管理时,下面几项更值得看:
如果场地准备搬迁、生产计划变化较大,或者一直没有分项数据,合作条件就没那么成熟。电费高、运行时间长只能说明项目值得检查,不能直接推出它适合做EMC。

电费高,不一定是设备效率低造成的。产量增加、运行时间延长、使用面积变化和负荷上升都会推高用电。只看账单,很容易把正常增加的用电也算成节能空间。
评估时先整理设备配置、使用年限、电价、维修记录和负荷变化,再检查冷水机组、水泵、冷却塔、末端及控制系统。有条件时,还要采集用电量、温度、流量和压差等运行数据。
这些资料能回答两个实际问题:电耗主要出在哪里,改造后又该怎样核算。诊断结果出来后,企业再比较直接投资、分阶段改造和EMC,判断会更稳妥。
EMC没有一套适用于所有项目的固定流程,但基本顺序不能颠倒。先看资料和现场,再测运行数据;能耗问题查清、改造范围明确后,双方才能谈投资安排和结算规则。施工调试结束,还要按合同约定验证效果。
生产型企业还要提前安排施工窗口、生产协调和异常回退措施,避免改造影响正常生产。
效果验证不能只拿改造前后两个月的电费作比较。运行时间、生产负荷、天气和电价发生变化,结果也会跟着变。能耗基线、计量边界和调整办法应在签约时说清楚。

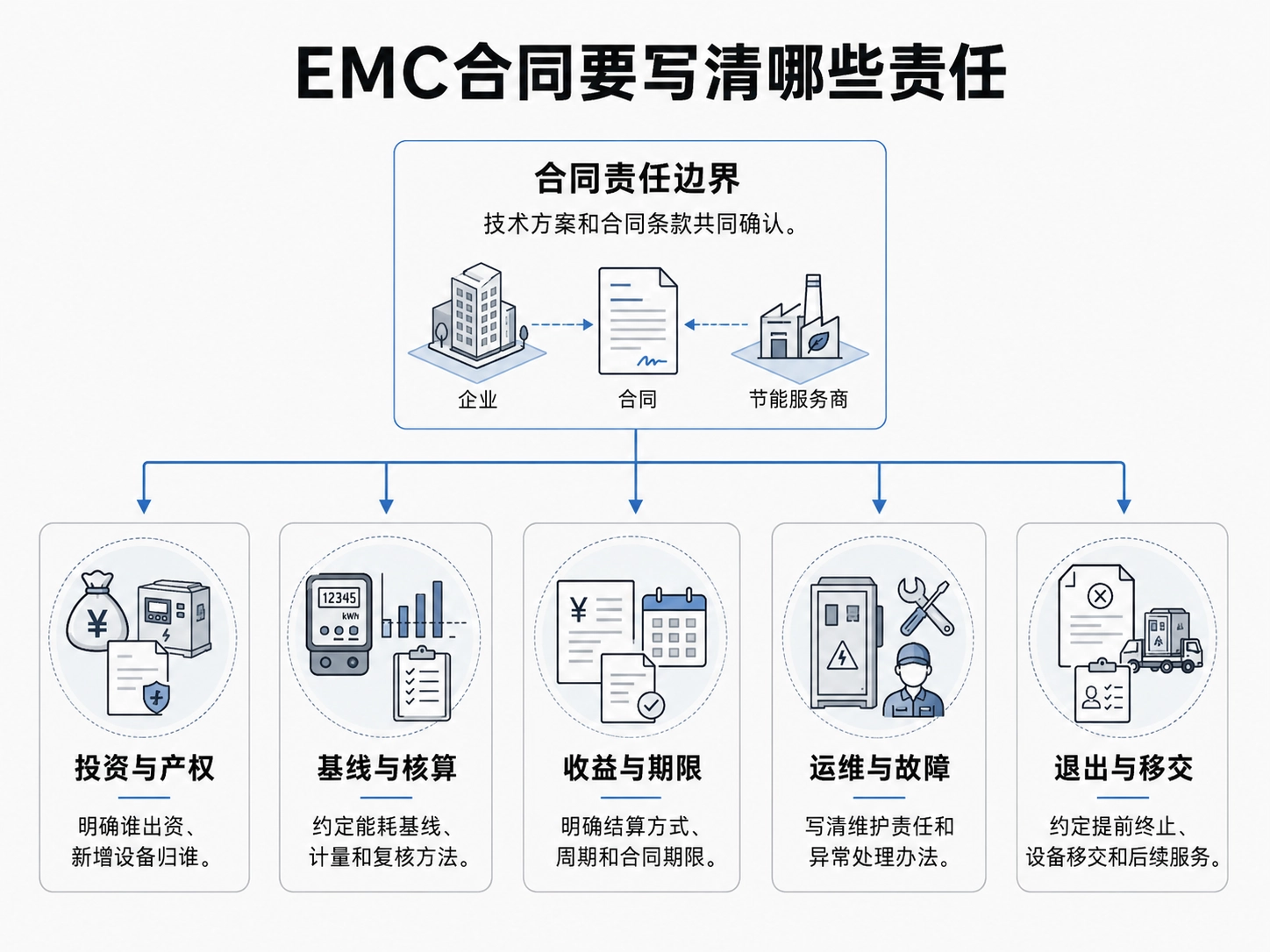

合同里最容易产生争议的,往往不是设备型号,而是责任怎么分。签约前至少要说清以下事项:
这些内容都要落实到技术方案和合同条款,不能只靠口头说明。节能率、收益和投资回收周期需按项目测算,不应在诊断前给出固定数字。

如果深圳工厂的空调电费偏高,却还说不清电耗在哪里,我们可以先查现场和运行数据,把主要耗能环节找出来。
问题查清后,再评估冷水机组运行、水泵及水系统、冷却塔、群控和能耗监测是否需要调整。生产不能中断的项目,还要单独安排施工和调试计划。
EMC不该成为默认答案。有些项目适合企业直接投资,有些更适合分阶段改造。对于希望减轻前期资金压力的企业,我们会结合能耗基线、改造费用和预期收益比较几种做法,再把计量、验证、维护和结算责任写清楚。
合同能源管理把改造投资、节能效果和收益结算放进同一份合同,具体责任会因项目而异。中央空调运行时间长、电费较高、场地还会长期使用的厂房和办公楼,可以先做能耗诊断。数据查清后,再结合投资安排和经营计划决定是否采用EMC。
