深圳工厂中央空调节能改造:生产车间制冷系统降耗思路

发布日期:2026/08/07

深圳生产车间的中央空调往往连续运行较长时间。设备在散热,人员和新风也会带来负荷,生产班次一变,用冷需求还会跟着变。部分车间对温度、湿度和环境稳定性有明确要求,不能为了省电就直接调高温度或减少供冷。

问题也就难在这里。深圳工厂中央空调节能改造要先弄清各道工序对环境的实际要求,再去检查冷源、水系统、空调末端和日常控制。生产要求没理清,节能措施越激进,运行风险反而越大。

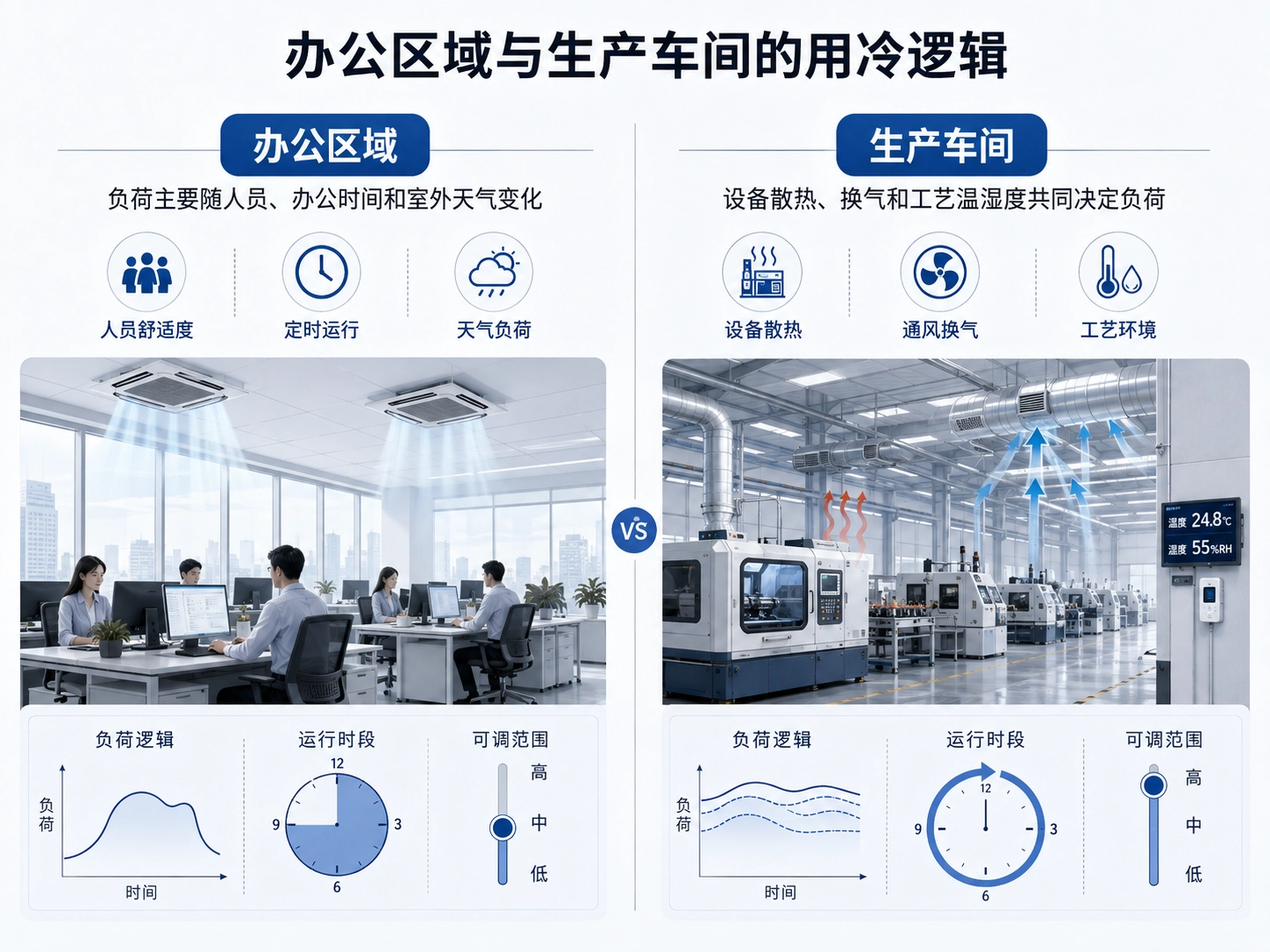

为什么办公楼的节能办法,到了车间不一定好用?

办公区域的空调主要服务于人员舒适度,负荷通常跟随工作时间、人数和室外天气变化。生产车间则不同,除了人员和建筑围护结构产生的冷热负荷,还可能包含生产设备持续散热、排风带来的新风负荷,以及原料、产品或工序对温湿度稳定性的要求。

有些区域人不多,却要连续供冷;有些设备停机后还会释放余热;遇到对湿度敏感的工序,温度达标也不代表环境已经合格。车间里的情况很少整齐划一。一个区域可以减少供冷,隔壁区域未必能跟着调。

办公楼常用的定时开关机、统一提高设定温度等方法并非完全不能用,但要先看车间是否允许。否则,省下的电费还没有看见,局部温湿度已经出现波动。车间降耗最先要问的是:哪些条件必须保持不变,哪些供冷方式可以调整?

为什么办公楼的节能办法,到了车间不一定好用?

同一座工厂,不同区域不能按一套参数运行

一座工厂里可能同时有生产区、设备发热区、仓储区、检验区和人员辅助区。把所有区域设成同一温度、同一运行时段,看起来方便管理,结果往往是一边供冷不足,一边还在白白送冷。

连续生产区域的负荷相对稳定,适合把精力放在冷源机房和水系统效率上。间歇生产区域会随着班次、订单和设备启停改变负荷,可以研究分时控制、按需供冷以及更合适的启停时间。仓储区和辅助区域如果没有严格的工艺要求,运行时段与温度设定也有重新评估的余地。

分区控制不能只拿着平面图按面积切块。生产工序、设备散热、人员分布、排风量和班次安排都要考虑进去。把每个区域为什么需要冷量说清楚,控制参数才有调整依据。

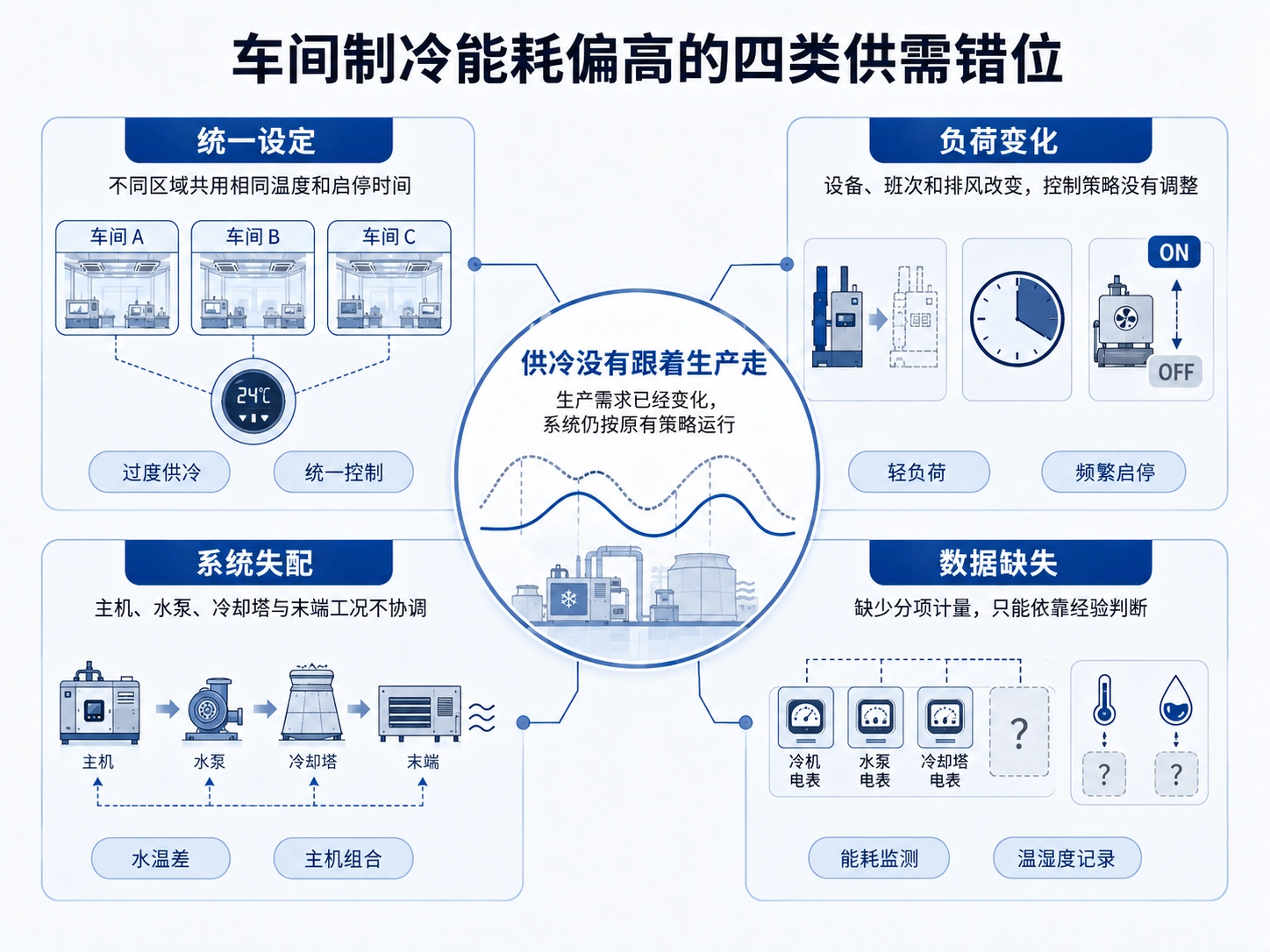

电费偏高,先查供冷有没有跟着生产走

生产车间能耗高,不一定非要更换冷水机组。很多时候,设备还能用,问题出在供冷方式没有跟上生产变化。

最常见的是所有区域使用相同的启停时间和设定值。部分车间已经停产,空调末端、冷冻水泵和主机仍按正常负荷运行;需要连续供冷的区域,又可能和普通辅助区共用一套控制逻辑。

生产负荷变了,控制策略没变,也很常见。工厂增减设备、调整班次或改变排风量后,原来的运行经验可能已经不适用。轻负荷时主机频繁启停、水泵长期保持大流量、末端阀门大量节流,都是现场值得留意的现象。

还有一种情况:管理人员只看车间温度,很少检查整套制冷系统。冷水机组、水泵、冷却塔和空调末端是连在一起工作的。冷冻水供回水温差偏小、冷却水条件不合适,或者主机组合与负荷对不上,车间温度即使正常,机房仍可能比较费电。

数据缺失会让判断更难。部分工厂依靠人工经验启停设备,一看到环境波动,就延长运行时间或降低供水温度。没有分项计量,电量究竟耗在主机、水泵、冷却塔还是末端,也只能靠猜。

所以,工厂制冷系统降耗不能只盯着某台设备。先查生产需要多少冷量,再看系统是怎样提供这些冷量的,通常更容易找到问题。

电费偏高,先查供冷有没有跟着生产走

诊断时,别只盯着月度电费

做深圳工厂中央空调节能改造时,环境、生产和机房数据最好放在同一条时间线上分析。只看某个月用了多少电,很难解释电量为什么升高,也分不清是产量增加还是系统效率下降。

先看各区域的温湿度变化、偏离要求的持续时间、室外天气以及末端送回风状态。测点太少、安装位置不合适或传感器存在偏差,都会让控制系统收到错误的需求信号。

这些记录要和设备启停、班次、产量、排风及补风情况对照。这样才能看出车间负荷是否随着生产节奏变化,也能找到停产、换班或低负荷时段仍在持续供冷的区域。

机房需要记录冷水机组负荷、供回水温度和流量,同时查看水泵频率、冷却水温度、运行时间及分项用电。条件允许时,可以按时间把车间环境、生产状态与机房能耗对应起来。哪段时间多用了电,原因会清楚得多。

改造前后的电费也不能直接硬比。天气、产量、运行时间和工艺要求不同,电量自然会变。节能效果还与设备年限、系统配置、管理方式和改造范围有关,需要在可比的生产条件下持续记录和核算。

工艺要求不能动,系统运行可以调

需求和数据梳理清楚后,再按区域安排调整措施。对生产影响越大的参数,越要谨慎。

温湿度要求严格、需要连续运行的区域,应保留必要的供冷量,把改进重点放在系统效率上。可以根据负荷选择主机组合,调整冷冻水和冷却水参数,检查水泵输配效率以及末端换热能力。目标很明确:环境条件不变,少做无效功。

负荷跟随班次或设备启停变化的区域,可以采用分时、分区和按需控制。参数要留出合理的上下限和响应时间,既要避免设备频繁启停,也不能让控制动作过快,造成车间环境来回波动。

仓储区、通道和人员辅助区的工艺要求通常相对宽松,可以重新核对运行时间和设定范围。若这些区域与生产区域共用一条支路,可根据现场管路研究阀门控制、支路调整或末端独立管理,尽量避免一个区域要冷量,整套系统就全部启动。

机房的调整同样要看系统整体。水泵降频不能忽略末端流量,冷却塔控制要配合主机工况,群控系统也应根据负荷和设备效率安排启停顺序。单独调整某一个环节,有时会把能耗或问题转移到别处。

实施时可以先选一个生产边界清楚的区域试调,记录前后的温湿度、设备状态和用电变化。运行稳定后,再逐步扩大范围。重要生产区域还要预先设置控制限值、异常报警和回退方案,别把一次试调变成整条产线的风险。

恒嘉节能可以提供哪些解决方案

实际项目通常从现场梳理开始。我们会先了解生产工序、班次和温湿度要求,把必要的工艺负荷与舒适性、辅助性负荷分开,再采集冷水机组、水泵、冷却塔和末端数据,查清供冷与生产需求是否匹配。

诊断结果出来后,再根据各区域的用冷特点评估分时分区控制、主机组合、水泵变频和冷却水系统调整。缺少监测条件的项目,可以补充温湿度、分项用电和设备运行记录,方便调试,也方便日后核对效果。

施工和调试安排要服从生产计划。我们可以先在局部区域试运行,确认环境稳定、设备响应正常,再决定是否扩大范围。每座工厂的设备和工艺都不同,方案必须以现场数据为准。

恒嘉节能可以提供哪些解决方案

改造前,先把生产要求说清楚

深圳工厂中央空调节能改造不能脱离生产谈节能。先把各区域的温湿度要求、运行时段和设备负荷弄清楚,再通过现场勘查和运行数据找出浪费在哪里。这样定出来的方案,才更容易兼顾生产稳定和长期电费。
