对深圳不少工厂来说,制冷机房是全年用电时间较长的系统之一。现场常见的情况是:冷水机组、水泵和冷却塔都能正常启动,供水温度也基本满足生产或空调需求,但机房电费仍然偏高,负荷降低后能耗却没有同步下降。此时,问题往往不只是某台设备老化,而是设备选型、实际负荷、水系统状态和控制策略没有形成有效配合。深圳制冷机房节能改造要解决的核心,也不是简单更换一台主机,而是让整个冷站在不同工况下以更合理的组合运行。

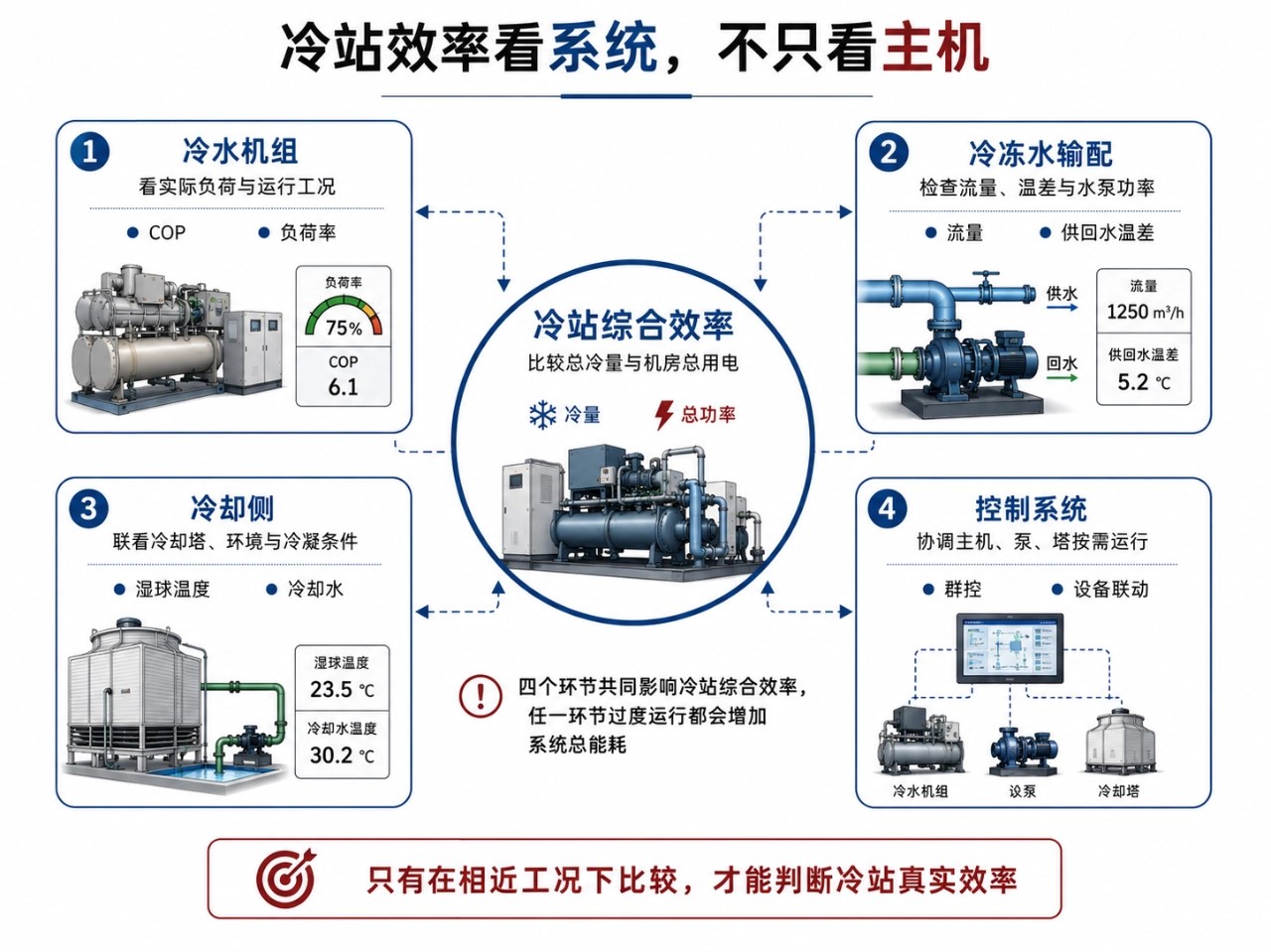

冷水机组的额定 COP 可以反映设备在规定工况下的性能,却不能直接代表制冷机房的实际效率。冷站运行时还要消耗冷冻水泵、冷却水泵、冷却塔风机以及控制系统等辅助用电。如果主机效率尚可,但水泵长期满频、冷却塔运行不合理或多台主机处于低负荷状态,系统总能耗依然可能偏高。
因此,评价冷站应同时看“产出了多少冷量”和“整个机房为此用了多少电”。主机 COP、冷站综合能效及单位冷量耗电等指标,必须放在相近的负荷、供水温度和环境条件下比较。脱离工况,只比较某一天的电量或设备瞬时参数,很容易得出错误结论。
可以把冷站理解为一条制冷生产线:主机生产冷量,水泵负责输送,冷却塔负责排热,控制系统负责协调。任何环节过度运行,都会推高成本。若要了解设备改造范围,可参考深圳中央空调机房节能改造主要改哪里;本篇重点说明如何用数据判断系统效率。

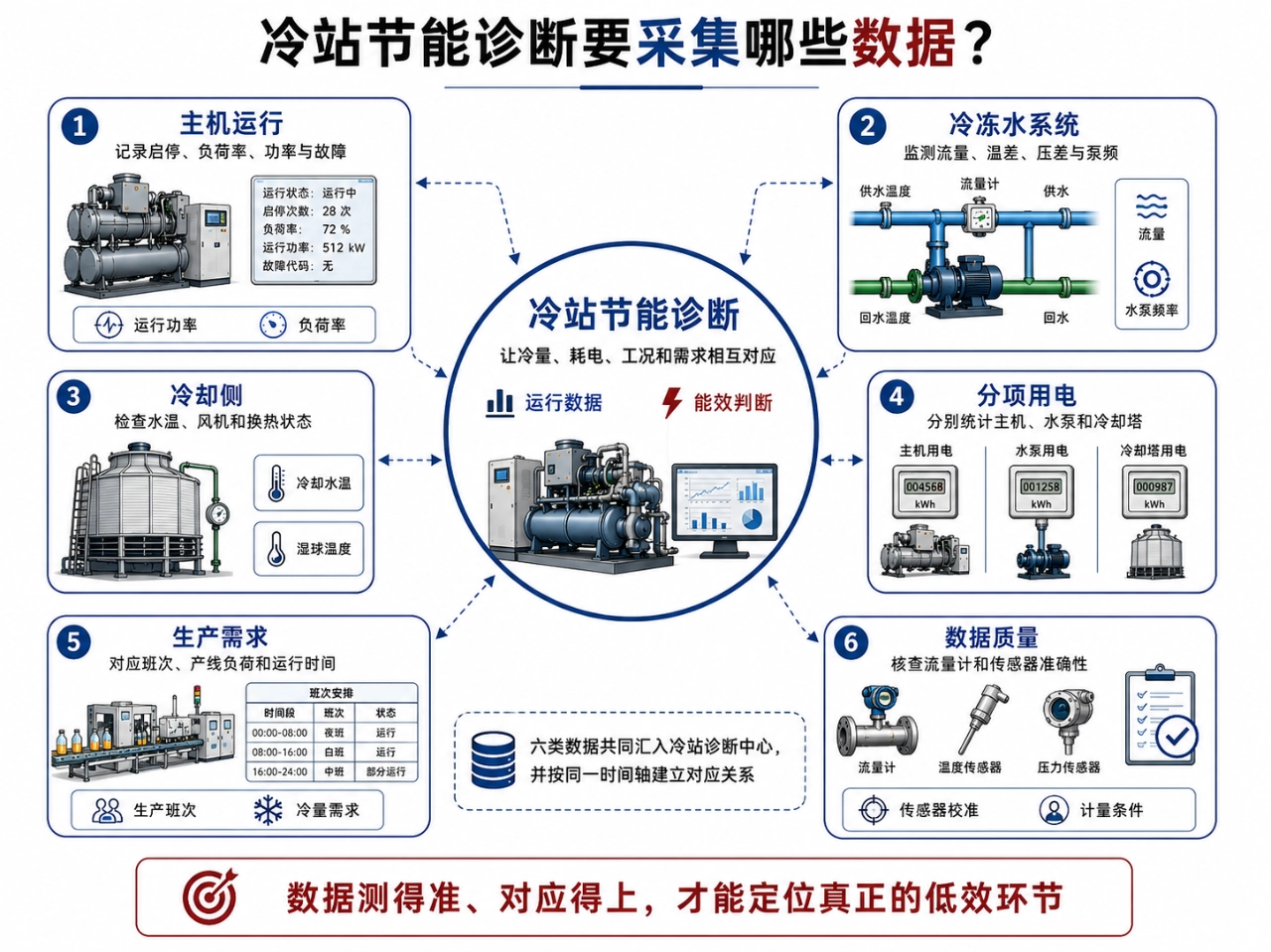

冷站能耗高不能只凭感觉判断。节能诊断需要把冷量、耗电量、运行工况和生产需求放到同一条时间轴上分析。
首先要看主机侧数据,包括每台冷水机组的启停时间、负荷率、蒸发器和冷凝器进出水温度、运行功率及故障记录。重点不是寻找某个“标准答案”,而是判断主机是否长期偏离适合的工作区间,多机之间的负荷分配是否合理。
其次要看水系统。冷冻水供回水温差、流量、末端压差、水泵频率和阀门开度,可用于判断大流量小温差、旁通流量过大、水力失衡或过度输送。没有可靠流量,冷量计算会受影响;传感器长期未校准,画面数据也未必能用于投资决策。
冷却侧同样不能忽略。冷却水进出水温度、冷却塔风机状态、室外湿球温度、冷凝器换热状态及冷却水水质,都会影响主机冷凝压力和运行功率。最后还要将主机、水泵、冷却塔分项电量与生产班次、产线负荷、天气变化对应起来,区分“因为产量增加而多用电”和“相同需求下系统效率下降”。

工厂制冷需求很少全年不变。产线开停、班次和季节变化都会使负荷波动。很多冷站按高峰需求配置,却长期处于中低负荷。如果仍按固定时间表开机,可能出现两台主机同时低负荷运行,水泵和冷却塔也按满负荷方式持续运转。
水系统是另一类常见问题。部分负荷下末端阀门已经关小,但水泵仍维持较高频率,旁通支路又让大量冷冻水未经有效换热便返回机房,便会形成“流量很大、温差很小”的状态。此时水泵多耗了电,主机也难以准确感知末端真实需求。需要注意,大流量小温差只是表现,背后可能涉及末端换热、阀门控制、水力平衡、供水温度和运行策略,不能仅靠降低水泵频率处理。
冷却侧也要权衡。冷却水温度适当降低有助于主机运行,但冷却塔风机和水泵的电耗也会增加。应在设备允许范围内,结合室外湿球温度、实时负荷和主机特性寻找总功率较低的运行点。

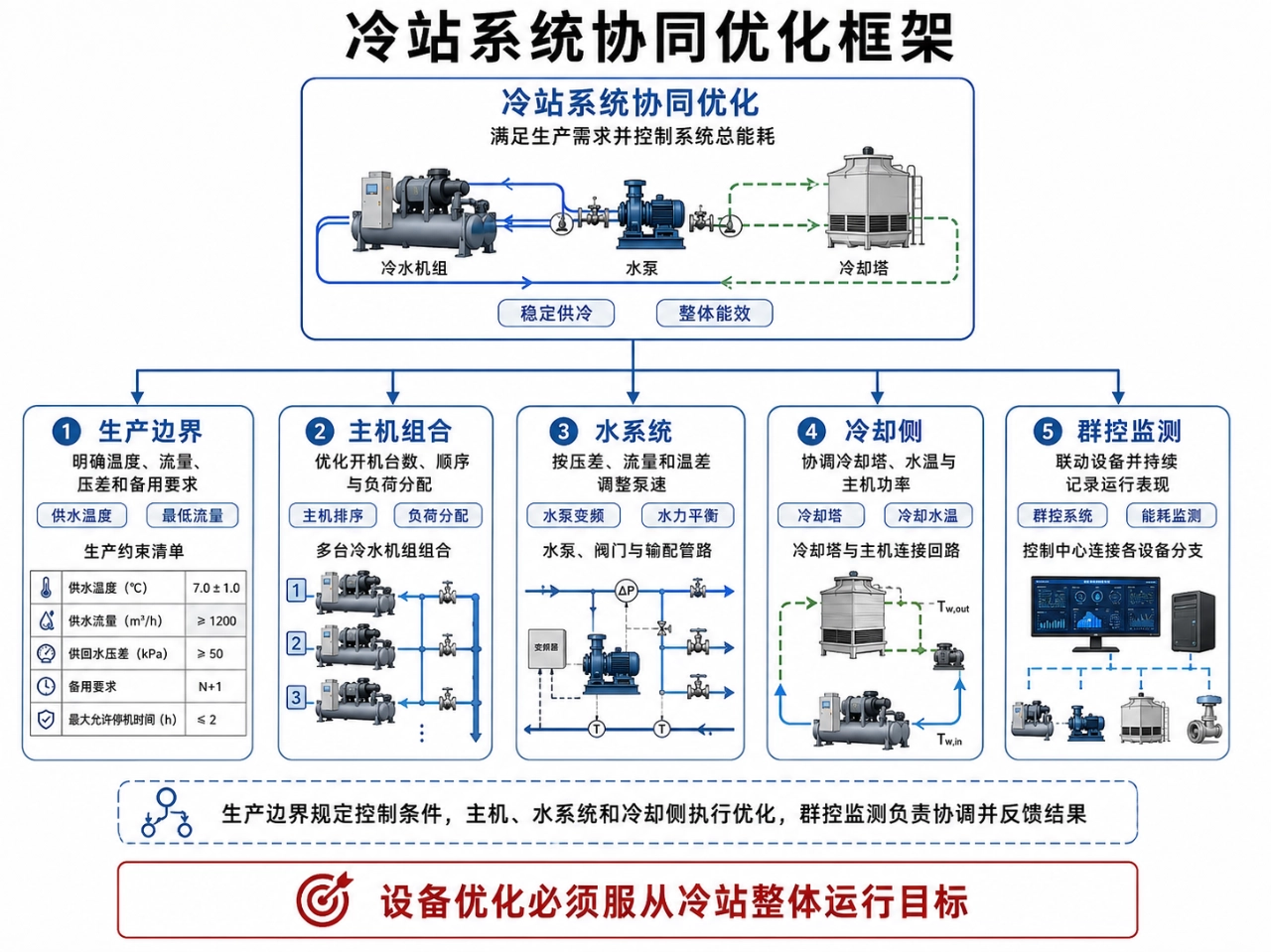

更深层的问题是控制割裂:主机、水泵和冷却塔各自完成局部目标,却没有围绕“满足需求时降低系统总能耗”协同。这正是冷站群控和能耗监测的价值。
工厂冷站首先要保证生产稳定。改造前应明确允许的供水温度、最低流量、关键末端压差、备用能力和施工时段,再判断哪些参数可以动态调整。节能控制不能牺牲产品质量或设备安全。
主机优化不等于一律换机。应根据机组状态、负荷率、供水温度和启停限制,优化开机台数、顺序及负荷分配。多台不同容量或年限的主机,还要识别各自适合的工况。现有性能尚可时可先评估控制优化;衰减严重时,再比较维修、优化与更换方案。
水泵变频只是执行手段,关键在控制依据。冷冻水系统可结合末端压差、阀门开度、流量和温差调整泵速,并检查旁通及水力平衡。冷却水泵需与主机、冷却塔共同优化,避免低泵速影响换热。采用定压差、压差重置或其他策略,应由系统形式和末端需求决定。
冷却塔优化要同时观察主机功率、风机功率和环境条件。可根据室外湿球温度及负荷调整风机,在主机允许范围内优化冷却水温度。若填料、布水或换热器存在问题,应先恢复换热能力,再谈控制优化。
人工调整难以在班次变化后长期保持。群控系统可统一接收负荷、温度、流量、压差和设备状态,协调主机、泵、塔;能耗监测用于记录系统表现,发现传感器偏差、性能下降或策略失效。重点不是增加显示界面,而是形成“测量—判断—控制—验证”的闭环。
冷站还要与末端需求匹配。若末端换热不足或需求管理粗放,仅优化机房也会受限。厂房整体系统的改造思路,可阅读深圳中央空调节能改造怎么做。

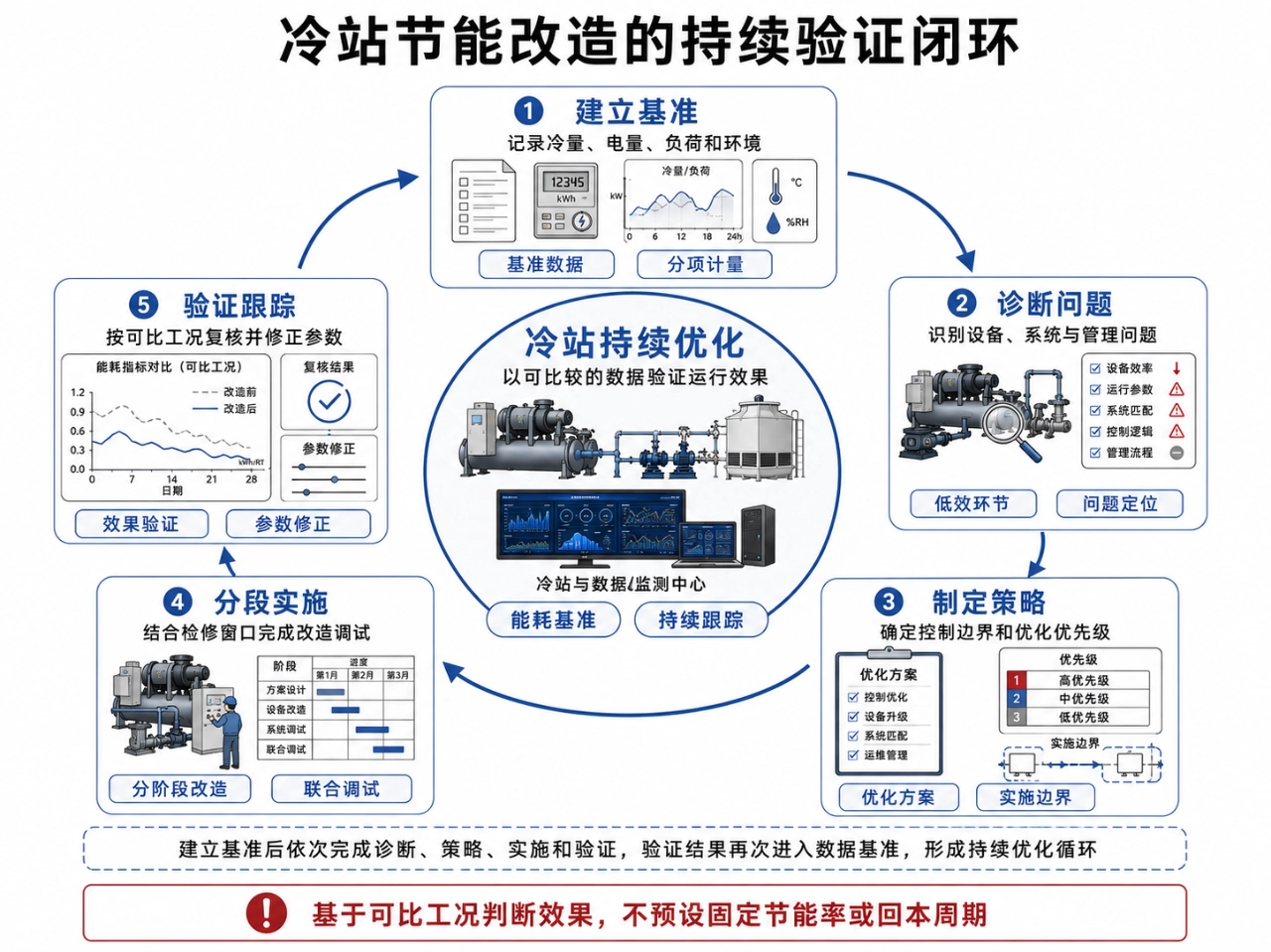

冷站节能效果需要建立可比较的基准。改造前应保留具有代表性的负荷、冷量、分项电量、运行时间和环境数据;改造后则在相近生产条件下比较单位冷量能耗、设备组合和系统稳定性。若产量、班次或天气明显变化,只比较总电费并不能说明效率是否提升。
验证周期还应覆盖不同负荷区间,而不只是满负荷调试。对于生产连续性要求高的工厂,可先在低风险时段测试控制策略,设置手自动切换、故障联锁和必要的回退机制,再分阶段扩大应用。投运后持续跟踪趋势,才能判断优化是否稳定,并根据生产变化修正设定值。
不同项目的节能空间和投资回收期不会相同。设备年限、控制水平、运行时长、电价、负荷、计量条件和改造范围都会影响结果。方案应基于现场数据,明确计算边界和验证方法,不预先承诺固定节能率或回本周期。

针对“机房一直用电,但不清楚问题在哪里”的企业,我们可以开展现场勘查、设备检查、分项用电与冷量采集,梳理主机、水泵、冷却塔和末端的运行关系,形成能效诊断及优化优先级建议。
针对“设备可以运行,但系统缺少协同”的项目,可结合现有自控条件评估主机组合优化、水泵控制、冷却塔运行及冷站群控方案。方案会围绕实际负荷和生产约束设计,而不是简单堆叠变频器、传感器或控制模块。
针对“大流量小温差、末端压差不稳或冷却侧能耗偏高”等具体问题,可进一步检查流量与温差测量、水力平衡、阀门及旁通状态、换热条件和设定值逻辑,区分设备问题、系统问题与管理问题,再确定相应处理方向。
对于担心施工影响生产的深圳工厂,深圳制冷机房节能改造可以结合检修窗口、备用设备和产线计划分阶段实施,先完成计量与诊断,再进行控制优化、设备改造和联合调试。投运后通过能耗监测和运行跟踪验证效果,使节能措施能够持续适应负荷变化。
提高冷站效率的关键,不是孤立追求某台设备的最高参数,而是在满足生产需求的前提下,让冷水机组、水泵、冷却塔和控制系统合理协同。建议先进行现场能耗诊断,明确系统边界、低效环节和验证目标,再决定设备更新、控制改造或分阶段实施方案。
